建科〔2026〕60号提出,推进历史文化街区和历史建筑的数字化测绘建档。

一个测绘组进场两周,交回来一堆东西:倾斜摄影模型、点云、几百张全景照片、两本外业记录,还有一个装满图纸的硬盘。三年后换人接手,问题冒出来——哪一栋是哪一栋,哪份成果对应哪次采集,打开要装什么软件,两期数据为什么套不上。

古建模型

住房城乡建设部 2026 年 10 月 15 日印发《历史文化名城(镇、村)与历史建筑保护传承"十五五"规划》(建科〔2026〕60号,住房城乡建设部官网 2026 年 10 月 20 日公布),把这件事写进了规划文本:"推进历史文化街区和历史建筑的数字化测绘建档,鼓励运用新技术加强信息采集。做好历史建筑保护修缮档案的规范管理和动态更新。"同一份规划还提出"建立城乡历史文化遗产数据库。依托'数字住建'平台整合城乡历史文化遗产数据,形成涵盖各级各类保护对象主要信息的数据库",并"支持国家历史文化名城开展高质量的遗产数据采集和记录,实现对历史文化资源的高精度展示和精细化管理"。

拆开看是三句要求:采得下来、存得进去、查得出来。落到具体项目上,就是三件事——测什么、字段怎么定、成果怎么被再次打开。

测绘成果到可查阅档案的链路示意

一、测什么:先分对象,再分手段

建档从对象开始,不从设备开始。同一个历史街区,至少要看三层:街区与院落层管范围、街巷走向、院落边界和周边关系;建筑单体层管外观、结构体系、屋面形式和立面构成;构件层管梁架、斗拱、门窗、砖石雕饰、匾额这类能单独指认的部件。

还有一层不是几何。营建技艺——做法、材料、工序、修缮痕迹——记录不靠模型,靠近景影像、施工记录和访谈文字。这一层容易被漏掉,因为它不占文件体积。

手段上,三种技术各有各的位置。倾斜摄影快,半天带走一片,屋面和立面一次拿下,代价是细部到不了构件级,檐下、廊内、树后容易空。地面三维扫描慢,一站一站架,室内、构件、雕刻都能用,精度在毫米量级,代价是进度按院落算,遮挡多的地方要补站。全景便宜,一个点位几分钟,记录空间关系和人的视角,但它没有几何,量不了尺寸。

判断标准不是哪种技术先进,而是成果将来要回答什么问题。问"这条街多长、这栋楼多高",倾斜摄影加少量扫描就够;问"这根梁的榫卯是什么做法、这块砖雕是什么纹样",就得上扫描加近景影像。

所以任务书里要写清精度分档:哪些做到厘米,哪些做到毫米,哪些只做记录性影像。全按一档做,工期不答应;全按低档做,构件层的档案等于没建。

古建模型

二、字段怎么定:字段先定,成果后收

常见顺序是外业先干、回来再整理。麻烦在于补不回来:撤场了才发现没记始建年代,扫描做完了才发现没记设备型号与标称精度。

顺序应当反过来。定字段时,把将来要查的问题先列出来:这栋楼在哪、属于哪一级保护对象、测的是哪一部分、谁测的、什么时候测的、精度多少、成果有几个文件、放在哪、谁负责、改过几次。

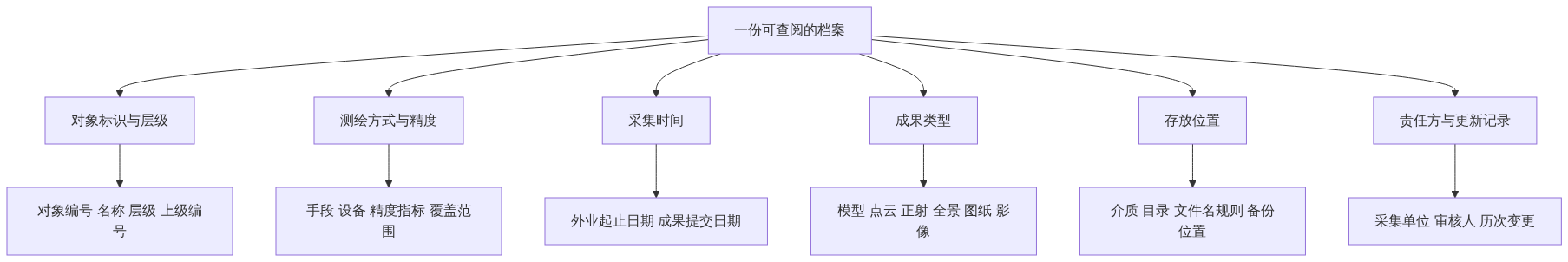

档案字段的六组构成

前三组回答"这是什么、怎么来的",中间两组回答"在哪、是什么形态",最后一组回答"找谁、变过没有"。六组合起来,才撑得住"可查阅"三个字。

字段表要短到能填完。一栋楼列三十个字段,外业记不住,回来大面积空着;只留编号和名称,三年后照样查不出精度和来源。经验是控制在一页以内,必填项压到十五个上下。

字段还要落到能点开的地方。图新说的属性表支持查看与导出,对象编号、测绘方式、精度、采集日期填进属性,点中一个构件就能核,整表导出交给接手的人。

三、成果怎么被再次打开:四项依赖

档案的价值不在交的那天,在三年后被打开的那天。能不能打开,取决于四件事。

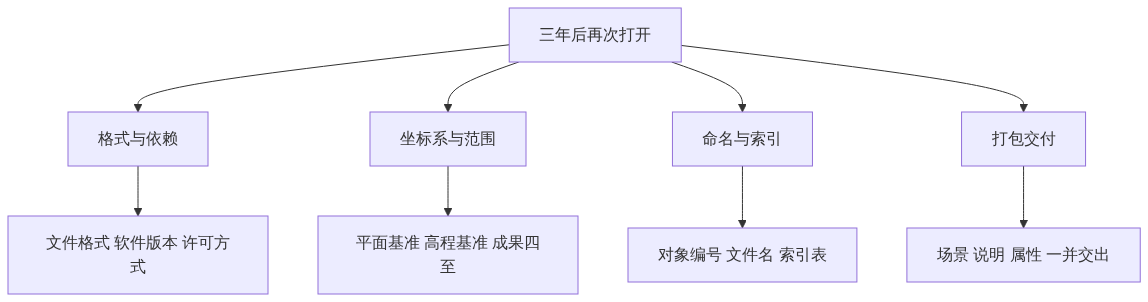

成果再次打开的四项依赖

一是格式与依赖。模型是 OSGB 还是 3DTiles,点云是 LAS 还是 PLY,图纸是哪个版本的 DWG;打开要不要插件,要不要联网校验许可。写成一行"打开条件",比写在技术方案第八页管用。

二是坐标系与范围。平面用国家 2000 还是地方独立坐标系,高程是 1985 国家高程基准还是地方基准,成果四至到哪里。这一句不写,两期成果就对不上,比较也就无从谈起。

三是命名与索引。文件名要跟对象编号挂钩,别用"最终版""修改后""新版"这类词。索引表一行一个对象,指向该对象的全部文件。有索引,查一个对象是查一行;没索引,查一个对象是翻一个硬盘。

四是打包交付。只交模型文件,接手的人要自己装三样软件、猜一遍层级;把场景、说明页、属性表一并打包,双击就能进。交付形态决定了这份档案被用起来,还是被放在硬盘里。

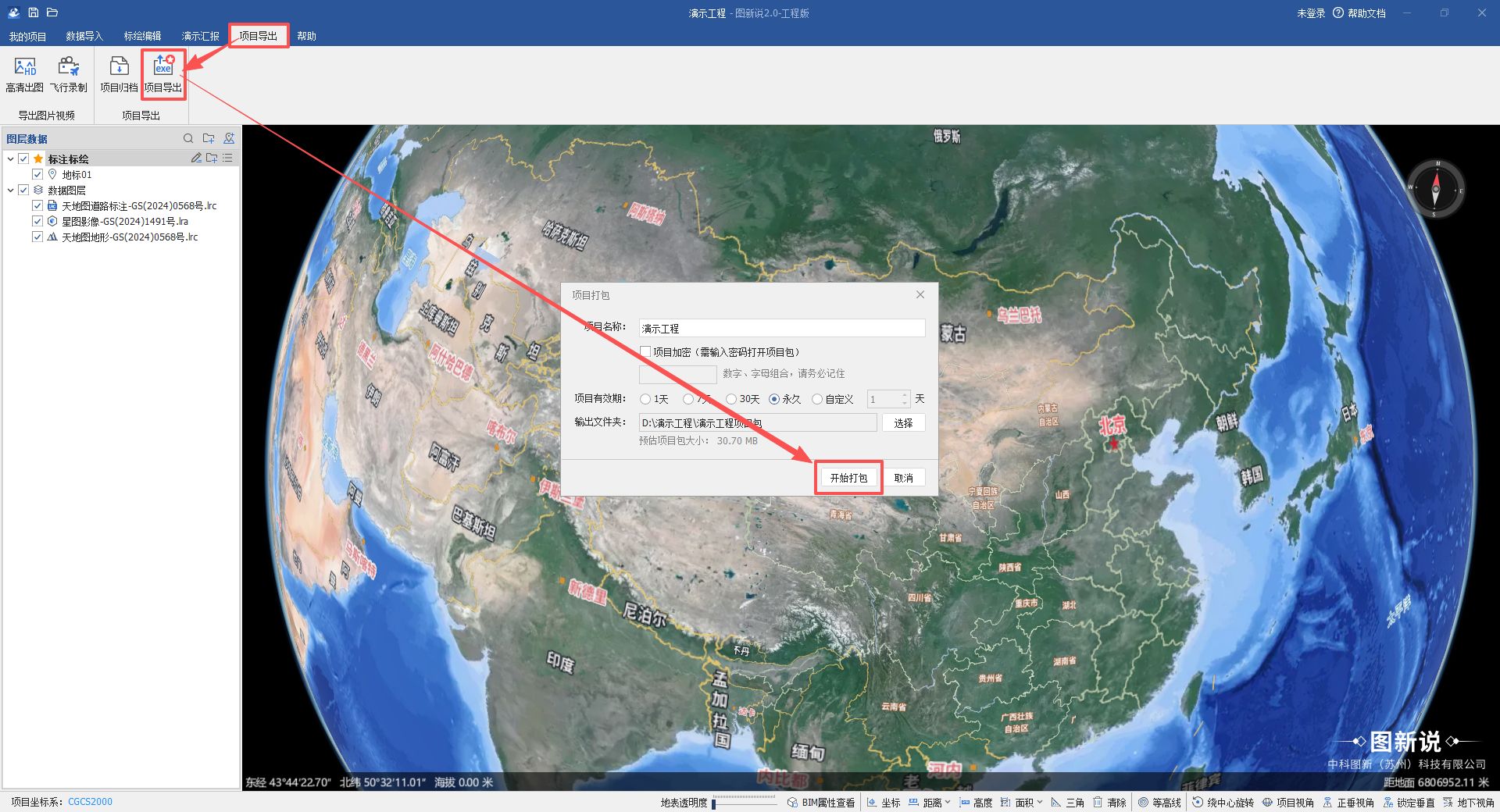

项目打包参数设置界面

四、把沙盘和说明一起交出去

场景组织上,图新说能加载倾斜摄影模型、点云、CAD、BIM 与全景照片,放进同一张三维场景。图层分组与命名让不同对象、不同年份分开存放——"3 号楼 2026 年采集"与"3 号楼 2029 年采集"各成一组,切换着看就是两期比对。

交付这一步落在打包上。图新说把三维沙盘与 PPT 内容一起打包成 EXE 输出,可设访问密码;接手的人不需要装专业软件,双击打开就能看、能转、能量测,说明页跟着场景一起翻。沙盘密码保护让打包出去的成果只给该看的人看,数据留在内网。

三年后换人接手,拿到的是一个 EXE 加一份字段表:打开能看现场,翻页能看说明,查表能对上号。

多花两天定字段,比三年后补一次外业省得多;一次没测到的构件,可能下一次修缮就换了样子。
