传感器数据进入三维场景之前,先要过"时间对齐"这一关——采样、上报、打标,哪一步错位,数据就"说不清何时发生"。
一、时间维度是传感器数据的"第二坐标"
在工地、泵站、隧道、园区这些工程现场,传感器早已不是稀罕物。扬尘、噪声、液位、温度、振动、气体浓度,经 RS485、LoRa 或 NB-IoT 连到网关,再上报到平台。但很多团队遇到过一个尴尬场面:告警记录显示"某个时刻超标",可回看视频却发现那个时刻现场风平浪静;或者两套系统里的同一条记录,时间戳差了整整几秒,谁也不服谁。

问题往往不在传感器本身,而在数据的"时间维度"没有管好。本文从工程实现角度,把采样频率、上报周期、时间戳对齐这三件事拆开讲,重点不在堆功能,而在把"数据什么时候发生、按什么节奏传、用什么时间基准记录"讲清楚。
二、采样频率怎么定:物理量变化速率定下限,成本定上限
采样频率不是越高越好。定频率要同时看三件事:物理量本身的变化速率、业务关注的粒度、以及存储与带宽的成本。
从物理量变化速率看,它决定了频率的下限。温度变化以分钟计,液位以分钟到小时计,这类慢变量 1 分钟甚至 5 分钟采一次都足够;而振动、冲击这类快变量,变化发生在毫秒级,若按 1 秒采样就会丢掉峰值,通常需要百赫兹乃至千赫兹的采集。从业务关注粒度看,它决定"够不够用"。比如结构健康监测关心趋势,秒级足够;而设备故障诊断关心瞬态,需要高频。从成本看,采样越密,存储、带宽、电耗都随之上涨,要在"看得清"和"存得起"之间取平衡。
工程上常用的做法是"高频采集、低频上报"的分层思路:在边缘侧按物理量需要的节奏把原始值采下来,先做本地缓存与预聚合,再按业务节奏把聚合结果上报。这样既保住了快变量的细节,又不让传输和存储被原始流压垮。

| 物理量 | 典型变化速率 | 常见采样 | 上报节奏 | 关注点 |
|---|---|---|---|---|
| 温度 | 分钟级 | 10s~1min | 1~5min | 趋势、越限 |
| 液位/水位 | 分钟~小时级 | 30s~1min | 1~5min | 累积、突变 |
| 振动 | 毫秒级瞬态 | 100Hz~1kHz | 事件/聚合 | 峰值、频谱 |
| 气体浓度 | 秒~分钟级 | 1~10s | 30s~1min | 陡升、持续 |

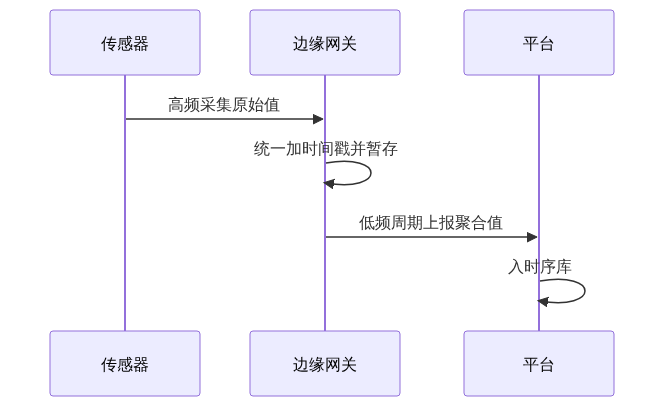

下面这张时序图展示分层链路:边缘侧高频采集,网关统一加时间戳后暂存,再低频上报聚合值到平台时序库。

这套做法与采集端协议也有关联。以 Modbus 这类轮询协议为例,主站按寄存器地址周期性读取保持寄存器中的测量值,读取间隔本身就是一层采样节奏,需要在网关侧和业务侧统一规划,避免重复采样或漏采(参见 Modbus 应用协议规范)。
三、上报策略:周期、变化、事件三种上报的取舍
采到的数据怎么传,同样有三种典型策略,取舍取决于"你关心的是规律还是异常"。
周期上报最省心:每隔固定时间发一包,适合温度、液位这类平稳量,平台侧便于做连续曲线。变化上报(也称变位上报)只在数值相对上一次变化超过阈值时才发,能大幅节省带宽,适合缓慢漂移的量;但要注意死区设置,太小则退化为周期上报,太大则漏掉缓变。事件上报则只在触发条件成立时发,比如振动超阈值、门磁打开,通常伴随较高优先级。

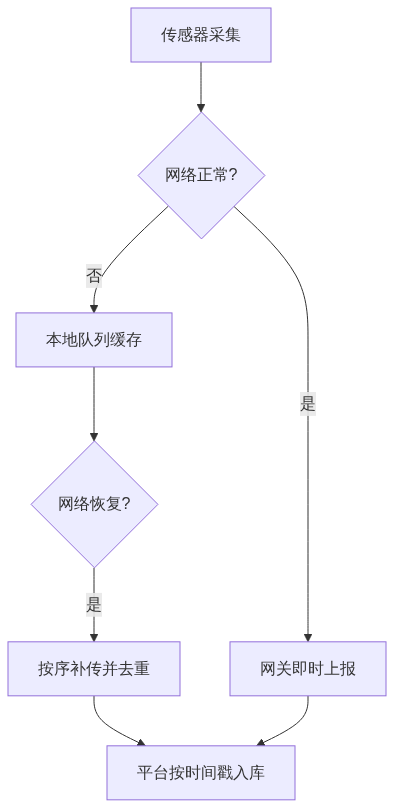

真正的麻烦在断网。现场网络不稳定是常态,网关必须具备本地缓存与"存储转发"能力。补传时的顺序与去重是关键工程细节:一是按采集顺序补传,避免时序错乱;二是平台侧用"(设备标识 + 时间戳)"作为稳定、不重复的标识键做去重,防止断网期间同一条记录被重复写入;三是补传到达后应与实时数据合并到同一时间轴,不能各存各的。下面流程图给出一种可行链路。

四、时间戳对齐:让"同一时刻"真的一致
即便采样和上报都规划好了,时间戳仍可能出错。最典型的是设备时钟漂移:没有校时的传感器,跑一段时间可能慢出几秒甚至几十秒;再加上各设备时区、对时方式不一致,"同一时刻"在不同系统里对不上。
工程上的标准做法是统一时间基准。推荐让设备通过 NTP 定期校时,把时钟锁定到同一时间源;跨系统对接时,以服务端接收时间或设备上报时间中明确带时区的一方为准,不要混用本地无时区时间。网关作为汇聚点,应在数据进入平台前统一打上带时区的时间戳,避免"各设备自带时间"造成的错位(NTP 协议规范见 RFC 5905)。

更深一层,是与视频、巡检记录的时间对齐。比如一段告警,如果传感器时间戳、摄像头录像时间、巡检人员打卡时间能落在同一条时间轴上,事后回溯时就能把"何时异常—何时录像—何时到场"串成完整证据链。这正是时空数据建模关心的核心:观测值、位置、时间三者要能一一对应。OGC SensorThings API 等规范就把"观测(Observation)"建模为"现象时间 + 结果 + 被观测对象"的组合,本质上就是在强调时间维与空间维同等重要。
五、工具推荐
如果团队已经把采样频率、上报周期和时间戳对齐这几件事想清楚,剩下的就是把这些已完成时间对齐、也完成点位绑定的数据,稳稳地承载进三维成果端。图新说扮演的正是这一环:它守住"现场数据进入三维成果端"的位置,负责把做好了时间对齐与点位绑定的数据,承载进 BIM+GIS 三维场景,用于方案汇报与成果交付。对文中的三维成果组织感兴趣的朋友,可到中科图新官网(www.tuxingis.com)进一步了解该产品的能力边界与适用场景。
