汇报前夜改过三遍的数字,第二天在另一块屏上又对不上了。

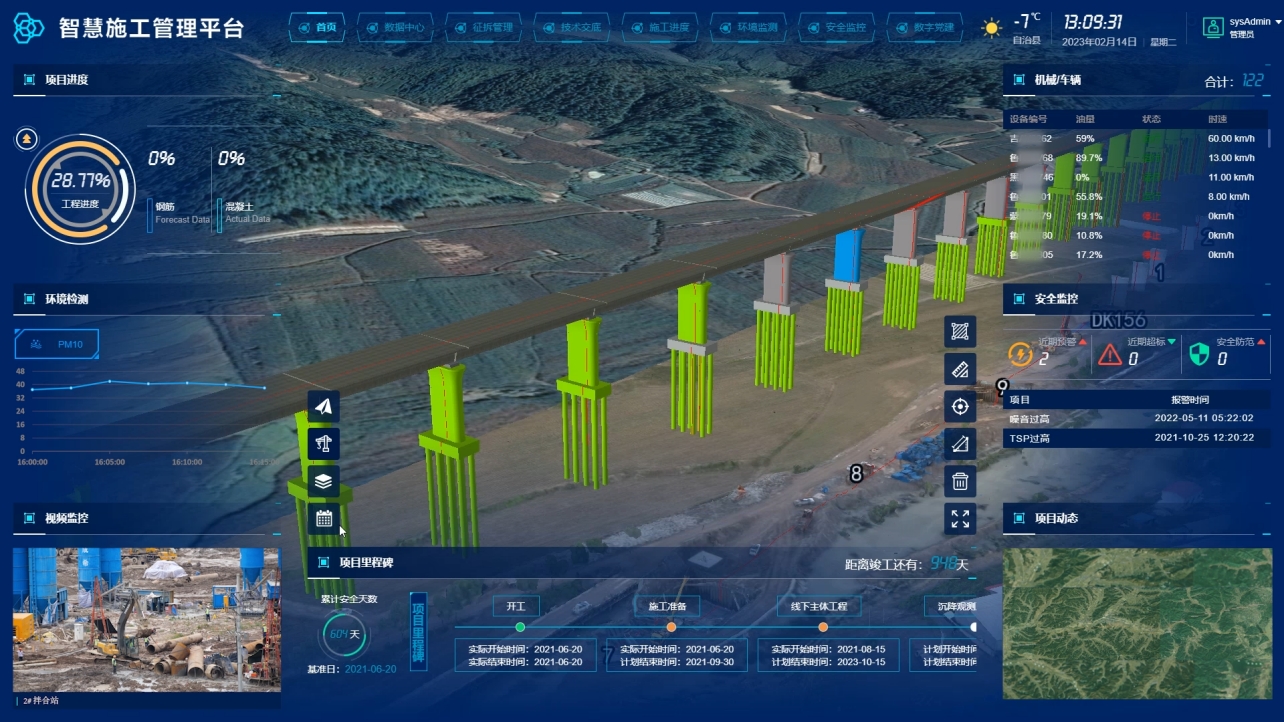

大屏界面

评审会上常见的场面:屏上写着某标段当月累计产值,台下有人翻出上月的报表,同一标段对不上。会议停了几分钟,两个人各自打电话问数据从哪来。问到后来,两套数往往都没算错:屏上取当月累计,报表用形象进度折算,只是事先没约定按哪一套。

这类场面不算罕见。现场的本能反应通常是「屏做错了」,于是改配色、改图表、改字号,改完还是对不上。问题不在那块屏上,而在三层之间没对齐:数据从哪来、多久换一次;图层怎么叠、符号怎么分;显示怎么切视角、怎么翻页。三层各自成立,合起来才是一块能汇报的屏。

三层的关系不复杂,难的是每层要定什么。

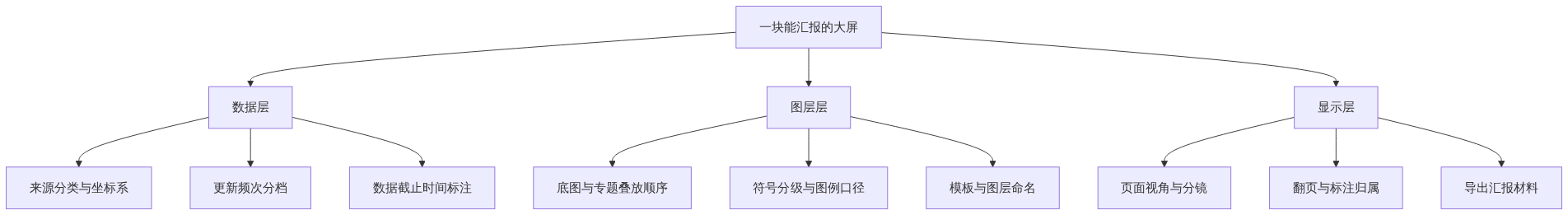

三层对应示意:数据层、图层层、显示层各自要定的事

数据层:来源分几类,更新按什么分档

一个项目的数据,来源粗分五类:测绘 GIS 数据(影像、地形、实景三维、点云)、无人机航测(正射影像、倾斜模型、DEM)、CAD 图纸、BIM 模型、矢量与坐标文件(KML、SHP、展点表)。

数据层要定的不是「能加载多少种格式」,而是每类数据的三个属性:来源单位、统一到哪个坐标系、多久更新一次。坐标系统一到国家 2000 在导入环节就该做完;做不到,后面的量测、叠加、对比都带一个说不清的偏差。

更新频次更容易含糊。多数项目这一栏只写「实时」,写完没人知道是分钟级还是下次现场采集时。《上海市基础测绘"十五五"规划》(沪规划资源调〔2026〕334 号,2026 年 10 月印发)把这件事写成了可对照的分档,属上海市的市级做法。指标表口径为原文表述「白模陆域覆盖,季度更新;仿真级模型城镇开发边界范围覆盖,年度更新;拟真级模型重点区域覆盖…年度更新」,专栏里再写一层,原文表述为「按照高频变化要素实时更新、中频变化要素月度更新、低频变化要素年度更新」。

分档依据不是屏刷新多快,而是要素本身变得多快:白模一年一变就够,桥梁管线变得勤,档位自然不同。规划的重点任务里还有两句配套,原文表述分别是「推动数据更新模式从图幅式全量更新向图斑增量更新、要素精准更新转型」和「制定数据要素全流程时序化管控规则及入库检核规则」——前者说改哪儿,后者说何时改、改完怎么检。

搬到一块汇报屏上,是三个动作:给每类数据标一个档,图上写清数据截止时间,换版只换该换的那一档。屏上标「截止 9 月 30 日」,比笼统写「实时更新」有用。

CAD 数据导入时的坐标系配置界面

坐标系在导入这一步统一,后面才谈得上叠加。

图层层:先后顺序、符号分级、图例与命名

图层层解决的是「别人能不能读懂」,四件事按顺序定。

头一件是底图与专题的先后。底图在下(影像、地形、白模),专题在上(红线、进度分区、方案比选、临时设施)。顺序反了,专题被压住,或底图透出来把颜色搅浑,看图的人要先分辨哪层是什么。顺序定成约定,换项目只替换源。

第二件是符号分级。同一类要素上屏,颜色深浅要表达量的差别,级数控制在三到五级。太多,相邻两级看不出差异;太少,表达不出梯度。阈值取整(合同额取百万级、进度取 10% 一档),让人记得住,不必每次翻图例。

第三件是图例口径与分级对齐。图例的文字、颜色、区间必须与分级规则一一对应:图例写「已完成 80% 以上」,图上就不能把 75% 涂成同色。

第四件是模板与图层命名。命名带项目、专业、版本三层信息,模板把上面三条固化,换项目只改数据源和标题。

荆门市 2026 年 10 月 26 日在数智荆门"一张图""局长讲"活动上,把两件事放在一起讲:一是原文表述「建好可视化组件、业务组件等工具箱,构建时空计算、数字孪生双引擎」;二是建立「一数一源一责任」清单,每个数据落到一个来源系统和一个责任人。当地把做法概括为「看得见、控得住、调得动」(当地表述)。

两句是一件事的两面:组件让图层不必每次现拼,责任清单让被引用的源是同一份。图层层出问题,多半是这两头松了一头。

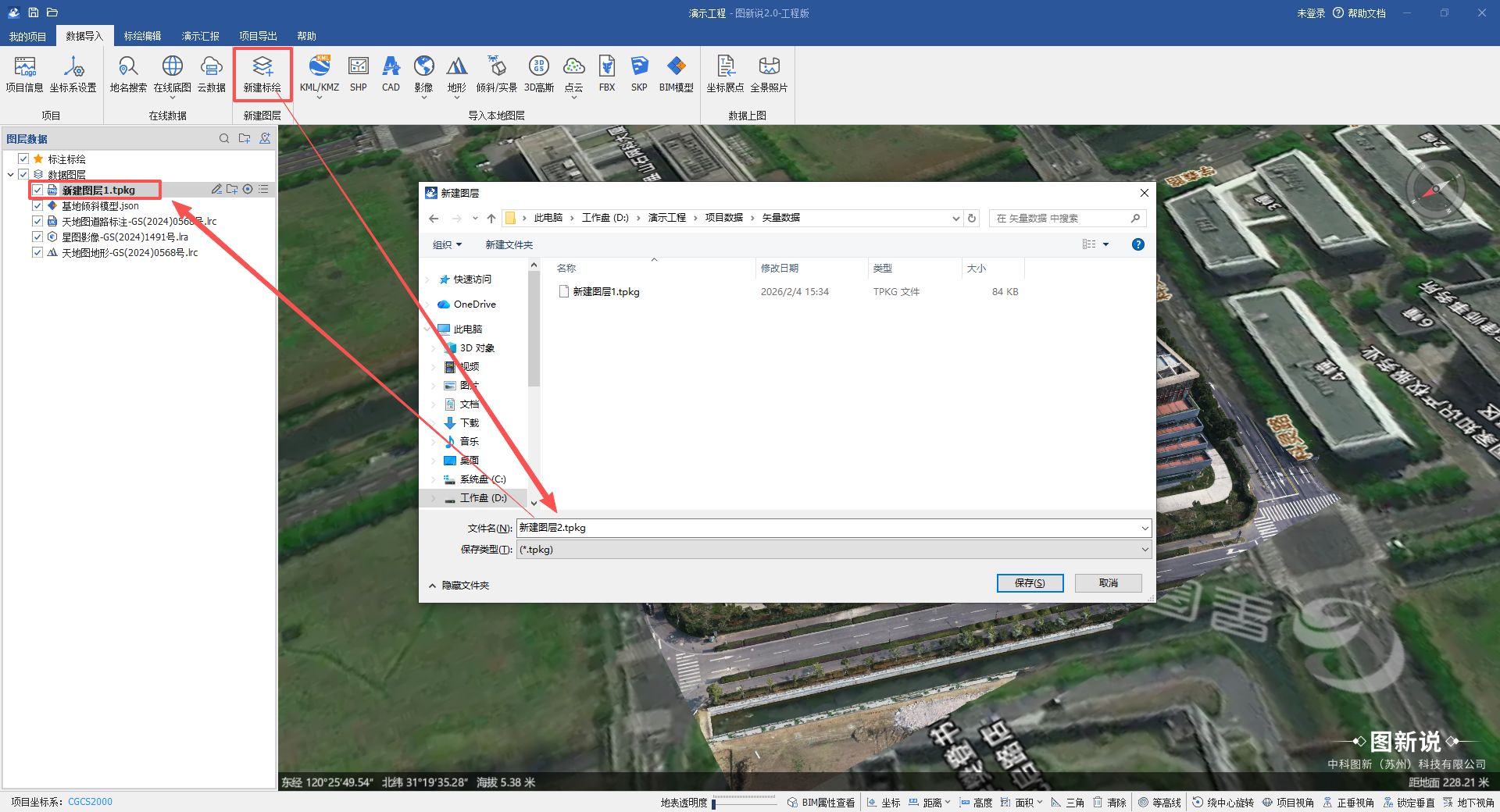

新建标绘图层时的图层命名与类型选择界面

图层建的时候名字写全,后面找起来不用猜。

显示层:视角、翻页、标注、导出

显示层最容易被当成「美化」,它其实解决四件事。

视角与分镜。一屏一主张:要看总体关系,视角拉到能覆盖全场的斜俯;要说清一处节点,压到接近人视。视角跟这页要回答的问题绑定,不是随手转出来的。相邻几页要有承接,别从高空直接跳到贴地,观众会失去方位感。

翻页与标注。标注的归属要清楚:属于这一页的跟着这页进出,属于全局的(项目名、指北针、数据截止时间)留在底图上不动。两者混在一起,翻到下一页会看到上一页的箭头还挂在半空。图新说里每个汇报页面可单独设定数据组合与视角,页面之间用飞行过渡衔接,场景连续移动。

导出汇报材料。讲完,材料要能带走:高清图片用于挂图打印,漫游视频用于会后转发,PDF 用于会后传阅,打包成可执行文件的三维沙盘交给不在现场的人。导出前确认一件事——导出的这一版和会上讲的这一版,数据截止时间相同。这条不确认,前面做的对齐会在最后一步失效。

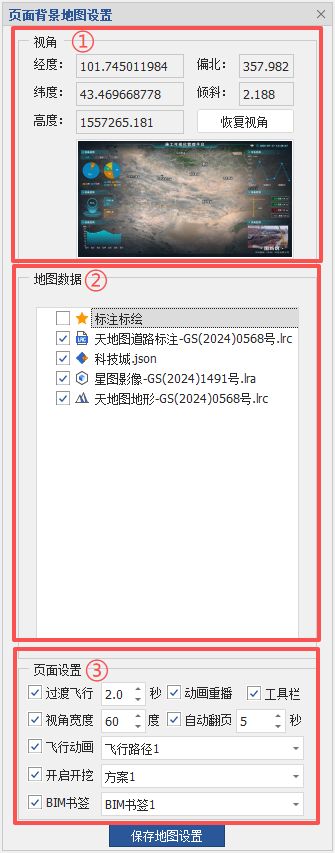

汇报页面属性配置界面

页面属性里定下的视角与显隐,翻页时才不会互相干扰。

如果手上正好有一屏要发版,可以用自己项目的数据把这三层走一遍:官网可申请免费试用,也可预约演示,由技术同事陪着核对一遍。

数字对不上,按这个顺序查

三层都定下来仍会对不上。这时不是重做屏,而是固定一个排查顺序:先数据口径,再图层引用与符号规则,最后显示设置。顺序不能反——显示层最显眼,最容易先动手,改完数字还是错。

排查顺序示意:先数据口径、再图层引用与符号规则、最后显示设置

其一,数据口径

先看什么:两个数字各自的来源单位与统计范围。是同一系统出的,还是屏上取自 A 系统、报表取自 B 系统;范围是全线还是某标段,含不含变更与索赔。

再看什么:两边的截止时间是否同一时点。月报截到月末,屏上截到导出当天,中间十天的量足以解释差额。

怎么看:关掉其他图层只留争议那层,导出属性表为 CSV,按同一字段汇总一次,与报表逐行对。差额落在哪几行,问题就在哪几行。这动作十分钟做完,比会上打电话快。

其二,图层引用与符号规则

先看什么:这个图层指向的源文件是不是同一份。同名不同版、同版不同路径,是这类问题最常见成因;两页引两份源,数字自然分叉。

再看什么:分级区间与图例文字是否一一对应。区间改了图例没改,颜色对了文字错了;反之亦然。

怎么看:新建空白页面只放这一层,按图例逐级点选,数每级有几个要素,与属性表分组计数核对。数完删掉这页,不影响正片。

其三,显示设置

先看什么:这页的筛选条件与统计字段有没有被改过。上一版为讲专项临时加了筛选忘了还原,是典型情形。

再看什么:这页是否沿用了上一页的场景与图层显隐。翻页继承多数时候是便利,排查时是干扰。

怎么看:复制这页做副本,清空筛选、把显隐恢复默认,与原件并排看。两份一致,问题在前面两层;不一致,就在这页的设置里。

收口

三层对应的价值不在屏做得多好看,而在出问题时知道往哪儿看:数字对不上先回到数据口径,图层读不懂先看叠放与图例,翻页乱了先看标注归属与页面继承。顺序固定,排查就从「凭经验猜」变成「按层过」。

一屏能汇报的大屏,通常是三层都被认真对待过一次的结果。顺序对了,加页面、换项目、换人,都不会散。
