东西都做了,卡住的常常是交的时间,不是交的内容。

年底的档案验收,常见这样一幕:桌上摊着十几摞盒子,图纸、报告、影像、汇报文件都在。验收的人翻两页就问一句——这份成果什么时候形成的,对应哪个节点,立卷什么时候做的。答不上来就得重来。

问题不在做得少。测绘、设计、施工、监理各做各的成果,各自都留了底。问题在这些成果没按时点归拢:该在验收前立好的卷,等到验收时才拼;该在备案前交的包,备案完了才想起来;汇报那版做得最漂亮,归档要的却找不到了。

时点错位,前面每一步都不觉得有问题,最后一步一起暴露。补不难,难在知道该对齐哪几个点。

项目打包参数设置界面

公开条文里写清楚的几个动作

《城市建设档案管理规定》2026 年 4 月 20 日公布、9 月 1 日起施行(住房和城乡建设部、国家档案局令第 61 号),把归档拆成几个前后咬合的动作。

范围上,第六条按工程类型列明接收的建设工程档案,第七条提出全生命周期管理。

过程上,第十二条要求档案费用列入造价、随各环节收集整理,归档进度与建设进度同步,参建单位同步整理并交付建设单位;第十三条要求竣工验收前完成竣工图编制。

时点上,第十八条把三段动作写在一处:竣工验收前完成整理立卷,城建档案管理部门验收并出具验收意见书,竣工验收备案时查验该意见书。第十九条写移交:备案前向城建档案机构移交,备案后形成的档案三个月内移交;电子档案与建筑信息模型(BIM)等数字资源应当移交。

连起来是一条链:整理跟进度走,立卷在验收前,验收出意见书,移交在备案前。

归档链条:整理随进度、立卷在验收前、验收出意见书、移交在备案前

容易断的是中间两环。

地方口径:惠州市把时点写得再细一层

《惠州市城乡建设档案管理办法》由惠州市人民政府印发,2026 年 11 月 20 日起施行,有效期 5 年,属市级层面印发,不是全国统一要求。

立卷与验收写在一起:竣工验收前完成整理立卷,由城建档案管理部门验收。验收与备案挂钩:备案时查验工程档案验收意见书。移交在备案前完成。长周期项目可分阶段验收、分阶段移交。数字成果写进移交范围:电子档案、BIM 数字资源须同步移交归档。另有一句贯穿全篇——归档进度要与工程建设进度同步。

地方看的不是"交没交",而是"在哪一步交"。"同步移交归档"的意思是:电子档案与 BIM 资源是并列的移交对象。

包里有什么、密码给谁,清单要能对上。

三处容易错位的时点

立卷与验收

先问一句:立卷是什么时候做的?不少项目的回答是"验收的时候一起整理的"。这句话本身就是错位——立卷在验收之前,验收看的是已经立好的卷。

后果很直接:验收现场变成整理现场,一边翻一边补,补出来的卷往往缺节点依据;验收意见书出得晚,备案跟着往后压,原本留给移交的时间也被吃掉。补出来的材料,签署日期与形成日期还对不上,解释成本更高。

对齐办法是把立卷当成独立的里程碑,放在竣工验收会之前,倒排两周:先定卷内目录,再按目录收文件,最后核对签署与日期。立卷不必把所有成果做到终版,只要把"哪一卷里有什么"定下来。卷内目录与清单首列同源,目录定了,清单只是照抄一遍。

移交与备案

再问一句:备案表盖章那天,档案在谁手上,谁签收?如果答案是"还在整理、过几天送",这个时点已经过去了。

后果是后面要多跑几趟。备案前该交的部分本可以一次交清,一旦越过时点,就落进"备案后三个月内"那个补交窗口,与后续陆续形成的材料挤在一起;三个月扣掉走流程的时间,余量并不长;补交的材料往往还要重走一遍签字,来回就是两三周。

对齐办法是把"移交签收"列为备案的前置材料,与验收意见书放进同一份清单,签收单上写清包内文件数与版本,接收方一份、项目留一份;长周期、大规模的项目,在实施策划阶段就把分阶段验收、分阶段移交的节点写进去,后面按节点备包,不必临时凑齐。

成果换版与归档版本

第三个问题:归档的那一版,是会上讲的那一版吗?常常不是。汇报版本反复调整,模型和图层跟着改,归档时拿到的是最后一次修改的结果。

后果是翻查时说不清哪个是当时确认的。同一处构筑物两个版本范围不同,又没有记录说明为何改、谁批的,接收方只能要求重做说明。

对齐办法是验收确认之后先冻结一版作为归档版本,后续修改另起版本号,旧版原样留着;归档版本的清单写清每个文件的版本与形成日期,汇报版与归档版分开存放,不互相覆盖。冻结不是不许改,是改了要能说明。

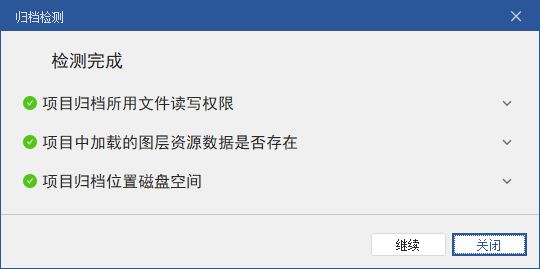

归档检测结果界面

打包前先检一遍,缺什么在清单上就能看见。

一张对齐表

清单项 归档侧口径(公开条文) 交付侧对应动作
数据范围 按工程类型与形成主体定范围(第六、七条) 首列列项目、区段、专业,对齐目录
成果格式 电子档案、BIM 等数字资源应当移交(第十九条) 标注打开方式与软件版本
交付时点 立卷在验收前、移交在备案前(第十八、十九条) 节点表标立卷、验收、移交、备案
版本与换版 竣工图在验收前完成编制(第十三条) 换版留旧版,签收单写版本号
使用与运维 电子档案与传统载体档案同等效力(第二十九条) 打包输出可执行文件、设访问密码

一段旁证:双套制与三列口径

呼和浩特市城建档案馆 2026 年 10 月 21 日召开建设工程档案联合验收工作企业座谈会,42 家建设单位的项目联络人参会。会上推行"双套制"归档,明确纸质与电子档案同步归档、同步移交;同时宣贯《呼和浩特市房屋建筑工程文件归档范围和保管期限》(2026 版),按形成主体、归档节点、保管期限逐类明确。

值得看那三列。归档范围不是"要交什么"的单子,而是"谁形成、什么时候归、存多久"同时限定:前两列决定时点,第三列决定保管安排。清单只有一列,到归档就要重排。

能落在软件里的几个动作

清单要能对到文件。图新说里,项目可以整体打包成可执行文件输出,打包时可设访问密码,换台电脑双击就能打开,不必先装同一套环境;汇报页面与三维场景一并打包,讲过的每一页与对应场景都在同一个包里。成果目录与图层可对照,哪层对应清单里哪条,打开就知道。属性表能导出 Excel 或 CSV,卷内目录与清单可直接拿导出的字段填。

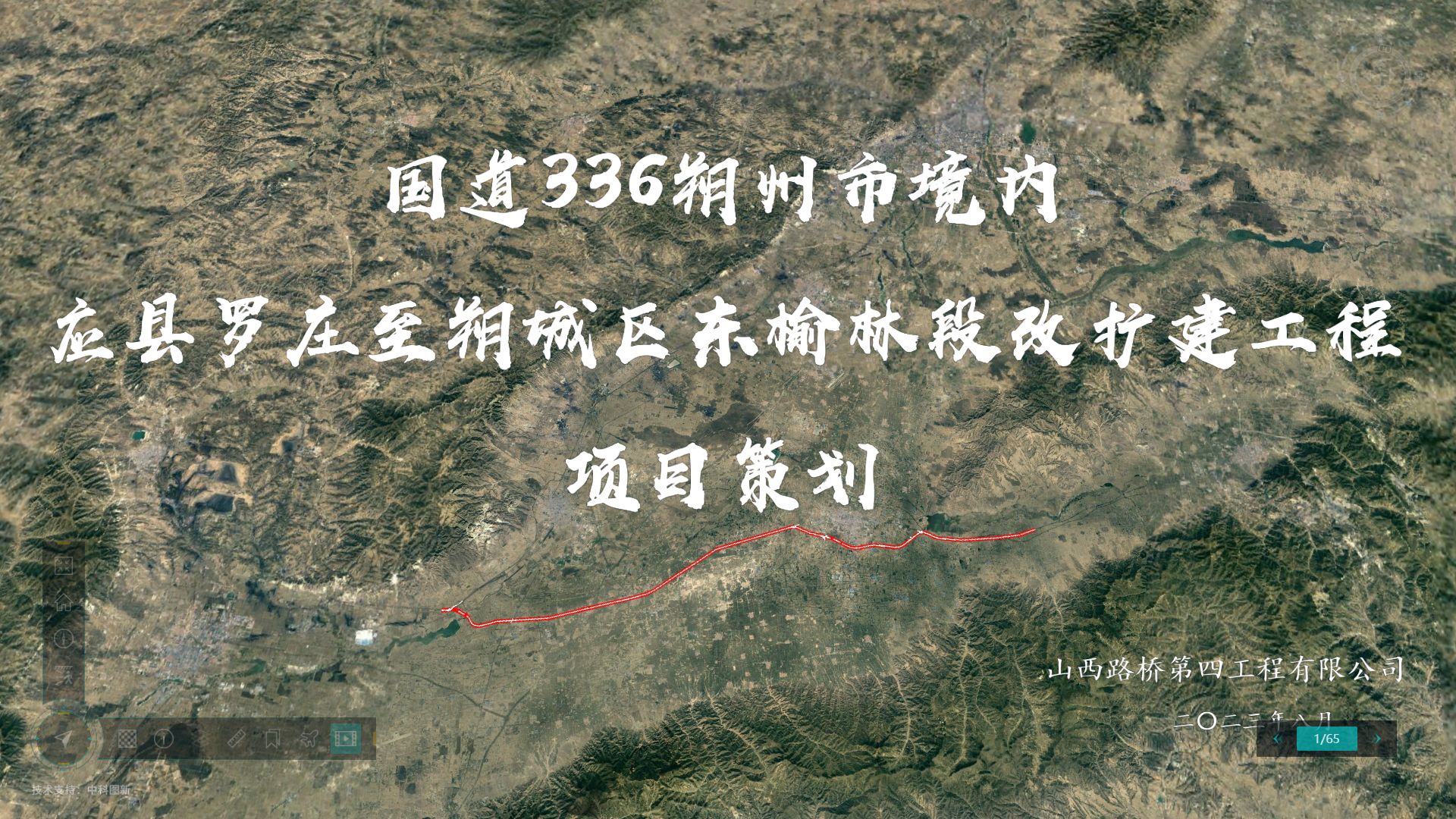

打包后的汇报页面与三维场景

接收方打开就是当时汇报的样子。

结语

时点对齐,说到底是先排一次序:立卷、验收、移交、备案。四个日期定下来,清单才知道按哪个版本、交给谁、附什么凭据。等到验收现场再排,补的是手续,不是内容。
